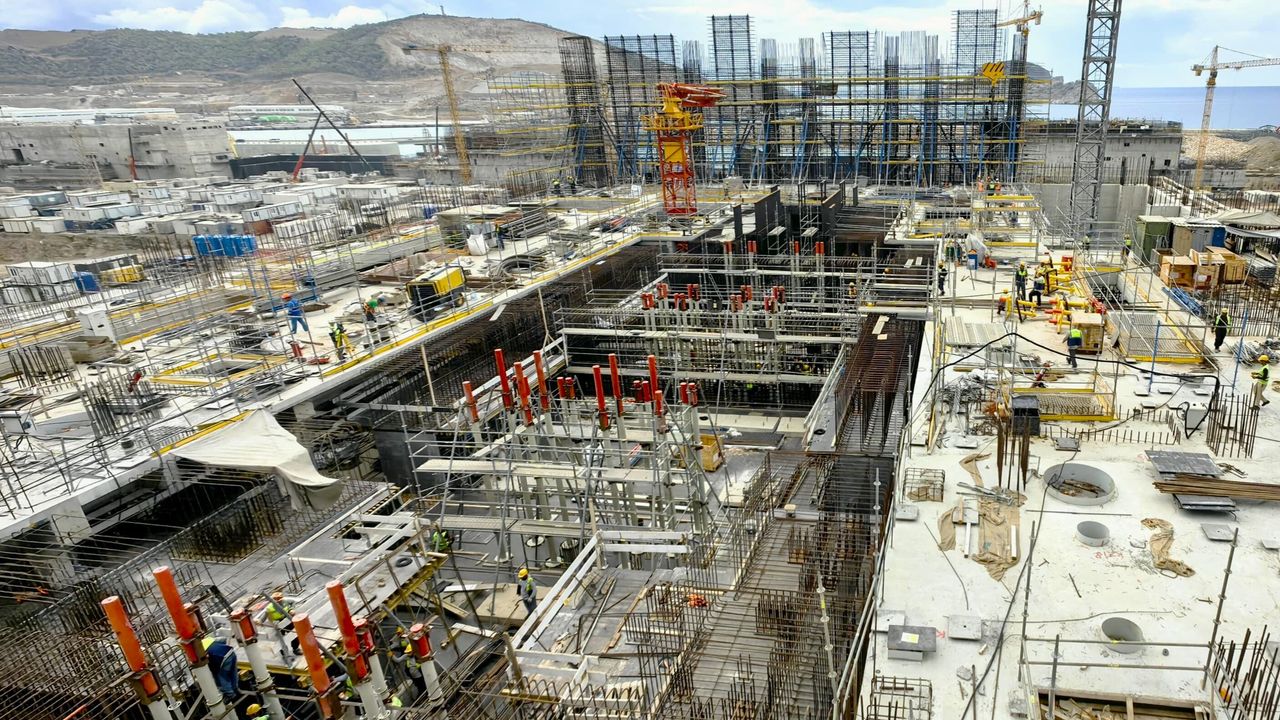

Mersin’in Gülnar ilçesinde yapımı süren Akkuyu Nükleer Güç Santrali’nin 4. güç ünitesinde makine dairesi inşaatında yeni bir aşamaya geçildi.
AKKUYU NÜKLEER A.Ş.’nin açıklamasına göre makine dairesinin yer seviyesinden 18 metre yükseklikteki döşeme plakasının betonlama işlemi tamamlandı.
Çalışmalarda toplam 1.801 metreküp beton kullanıldı.
120 personel iki vardiya çalıştı
Betonlama sürecinde iki vardiya halinde toplam 120 personelin görev yaptığı bildirildi.
Ekipler önce donatı çalışmalarını tamamladı, ardından beton pompaları kullanılarak beton dökümü gerçekleştirildi.
Dökülen betondaki boşlukların giderilmesi ve homojen yapının sağlanması amacıyla vibrasyon uygulaması da yapıldı.
Bu plaka ne işe yarayacak?
+18 metre kotunda oluşturulan betonarme plaka, tamamlandığında makine dairesinin çalışma zemini olarak kullanılacak.
Santral işletmeye geçtiğinde; türbin, jeneratör ve mil döndürme sistemi
gibi ana ekipmanların bakım ve servis çalışmalarının bu seviyeden yürütülmesi planlanıyor.
Plaka aynı zamanda türbin binasında oluşacak yüksek dinamik yükleri taşıyacak yapısal elemanlardan biri olacak.
Sırada türbin ünitesinin temeli var
Makine dairesindeki betonlama işleminin ardından ekipler türbin ünitesinin temeli için hazırlıklara başladı.
Açıklanan teknik verilere göre temel betonuna geçilmeden önce;
308 ton yüksek dayanımlı çelikten donatı kafesi hazırlanacak,
69 ton ağırlığında gömülü parça ve ankraj grubu monte edilecek,
2 bin 238 metreküp beton yüküne dayanacak kalıp sistemi kurulacak.
Bu işlemlerin tamamlanmasının ardından türbin temelinin betonlama aşamasına geçilecek.
Jeodezik kontrol yapılacak
Türbin ve jeneratör gibi yüksek devirde çalışan ekipmanların yerleştirilmesinde milimetrik hizalama önem taşıyor.
Bu nedenle betonlama öncesinde temel eksenlerinde sapma bulunup bulunmadığını belirlemek amacıyla ayrıntılı jeodezik ölçüm ve kontrol yapılacağı bildirildi.
Ölçümlerin ardından türbin temelinin betonlama işlemine başlanması planlanıyor.
Butckikh: “Dört ünitede çalışmalar sürüyor”
AKKUYU NÜKLEER A.Ş. Genel Müdürü Sergei Butckikh, santralin dört güç ünitesindeki inşaat çalışmalarının devam ettiğini belirtti.
Butckikh, 4. ünitenin makine dairesindeki mevcut aşamanın tamamlanmasının ardından çalışmaların türbin ünitesine yoğunlaşacağını ifade etti.
Akkuyu dört üniteden oluşacak
Akkuyu NGS tamamlandığında her biri 1.200 megavat kurulu güce sahip dört VVER-1200 reaktörden oluşacak.
Santralin toplam kurulu gücünün 4.800 megavat olması planlanıyor. Rosatom’un kamuya açık proje bilgilerinde Akkuyu, Türkiye’nin ilk nükleer güç santrali ve dört adet III+ nesil VVER-1200 ünitesinden oluşan bir proje olarak tanımlanıyor.
